非常實用的道路施工工藝流程圖

新聞時間:2019-03-16 文章來源: 文章作者:ztcjjt

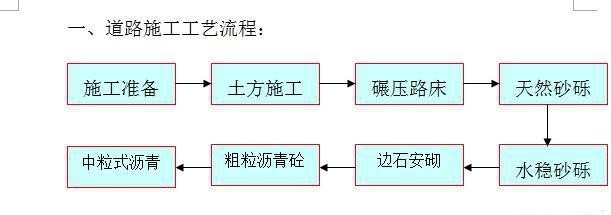

非常實用的道路施工工藝流程圖

1、路槽開挖

非常實用的道路施工工藝流程圖

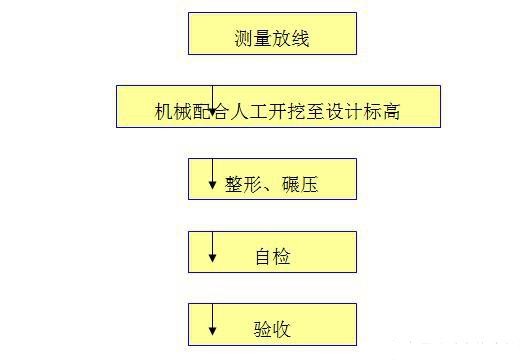

路床施工工藝流程圖:

道路新建部分將進行路床開挖,開挖時,按以下步驟進行

(1)路槽挖方時將設計標高以上全部土方挖除,及處理不良土壤,所挖土方注意不能超挖,如果出現超挖現象,應采用土質較好的土回填并夯壓密實。

(2)路槽挖方應按設計線進行,要保證路基寬度,開挖前要做好排水設施,保證路面不積水。

(3)整修路床應根據設計縱繼高程清理土方,一般應根據各段施測高程點,對凸凹部分用刮平機填補刮平,局部機械整修不到之處用人工找補平整。

2、路床碾壓

路槽開挖用平地機將路床整平完成后,進行路床碾壓施工工序。在進行路床碾壓時應注意到,影響壓實效果的主要因素。

a、含水量

水可以改變土粒之間的內力作用(引力及毛細管壓力等),不同的含水率,產生不同的壓實效果,因此,碾壓時應盡量保證土壤的最佳含水率。

b、土壤類別

土壤的類別不同,其土壤的各種物理及力學性質完全不同,直接影響壓實效果。

c、壓實功能

不同的壓實功能,也將影響著壓實效果,因此,應根據土的實際物理性質確定壓實功能。土的物理性質見下表:

非常實用的道路施工工藝流程圖

進行路床碾壓時采用先輕后重的原則,用振動光輪壓路機進行碾壓、碾壓時,嚴格控制碾壓速度,最大速度不應超過4km/h。碾壓至重型擊實壓實度>95%為止。具體施工要求如下:

(1)保證路基的穩定,碾壓的回彈模量值和壓實度應達到設計要求。

(2)在測量人同復核路拱、高程、邊線均符合圖紙要求且在含水量適合的情況進行下碾壓。對不符合圖紙要求的部分,整修后再灑水不粘輪時做補充碾壓。

(3)當路床土干燥時,須酌量灑水,在水分滲透后,不粘輪時開始碾壓?;靥顣r(shí)遇有淤泥等須進行清除,并填以筑路材料。

(4)當路床土壤含水量過大時,應進行特殊處理,如碾壓中出現翻漿現象,用較好的土進行換填,并分層填筑夯實或碾壓,必要時也可采用石灰或砂礫材料進行翻漿處理等。

(5)路槽寬度不得小于設計寬度,平整度偏差不得大于2厘米,縱橫段標高允許偏差±2厘米,橫坡允許偏差0.5%。

(6)碾壓路床時,應自路基邊緣向中央進行,采用YZ12振動壓路機進行碾壓,一般碾壓每次重疊后軸寬度1/2碾壓速度開始時宜用慢速,最大速度不宜超過4km/h,約碾壓5-8遍至表面無顯著輪跡,無起皮現象為止。

3、天然砂礫

(1)根據車輛的噸位計算出每車材料的堆放距離。

(2)料堆每隔一定距離應留缺口。

(3)集料在下承層上的堆桌時間不宜過長。運送集料較攤鋪集料宜提前數天。

(4)應通過試驗集料的松鋪系數,并確定松鋪厚度。

(5)集料用平地機拌和,每一作業段的長度為300-500米,拌和5-6遍。拌和過程中,用灑水車灑足所需的水分。拌和結束時,集料的含水量應均勻,控制在最佳含水量1%左右。應無粗細顆粒離析現象。壓實度控制在96%以上,平整度控制在15mm。

4、水泥穩定砂礫基層

當天然砂礫壓完成滿足質量檢驗評定標準的要求后,進行水泥穩定砂礫的施工。整平水泥穩定砂礫。施工前,考慮水泥的終凝時間、延遲時間對施工質量的影響、施工機械的效率及氣候條件等因素,確定水泥穩定砂礫的施工作業長度,采用流水作業,各工序緊密銜接,盡量縮短從攤鋪到完成碾壓之間的延遲時間,盡可能減少接縫。施工時要求如下:

(1)水泥穩定砂礫分兩層路拌碾壓成型。

(2)采用光三輪或振動壓路機碾壓,壓實度達到97%以上。

(3)水泥穩定砂礫的下承層天然砂礫表面應平整、堅實具有規定的高程、寬度、橫坡度,沒有松散材料和軟弱地點。

(4)恢復中線樁,并在兩側邊緣外設指示樁,標出水泥穩定砂礫的邊緣的松鋪高程和設計高程。

(5)應事先通過試驗確定混合料的松鋪厚度,松鋪厚度應等于壓實厚度乘以松鋪系數。

(6)水泥穩定砂礫路拌后,立即碾壓。在直線段由兩側向路中心進行碾壓。

(7)在整型過程中,嚴禁通過任何車輛,并由人工消除粗細料的離析。

(8)整型后的混合料基層應在略大于最佳含水量時壓實;當表層含水量不足時,應灑水再進行碾壓。

(9)碾壓過程中,當出現“彈簧”、松散、起皮等現象時,應及時采取處理措施。

(10)水泥穩定砂礫碾壓成型并達到水泥終凝時間后立即灑水養生,養生時間不得少于7天。如果遇雨立即停止鋪筑,并把已鋪筑好的部分盡快碾壓密實,覆蓋嚴密防止水浸泡。養生期間應對水泥穩定砂礫進行防護,不得有車輛在上行走,防止破壞結構的整體性。

(11)施工縫處理。水泥穩定砂礫每天施工完成后,盡量將施工縫設成橫縫,拌合機駛離混合料末端,并將末端處理整齊,緊靠混合料放兩根方木,整平緊靠方木的混合料,另一側將木方固定。重新攤鋪時將木方拆除,下層頂面清掃干凈并拉毛。

(12)對碾壓找平后的水泥穩定砂礫表面設專人灑水養生,并做好防護。

5、熱拌瀝青混凝土路面‘

瀝青拌和料運輸采用15t自卸汽車運料,運料車裝料時應通過前后移動運料車來消除粗細料的離析現象,一車料最少分三次裝載。瀝青混合料運輸?shù)倪\(yùn)量應較拌合能力的攤鋪能力有所富余,開始攤鋪時,在施工現場等候卸料的運料車不應少于5輛。運料應采取必要的保溫防雨措施,用蓬布覆蓋表面。

(1)基層表面干燥、清潔,無松散石料、灰塵與雜質方可進行機械噴灑瀝青透層油或粘層油,瀝青透層油或粘層油噴灑結束后應立即進行瀝青砼攤鋪。在舊路與新路相連接處,每層結構都保持立茬,上下層接縫錯開,灑油。

(2)瀝青砼攤鋪采用伏格勒2500型和英格索蘭壓路機等設備,瀝青混合料必須緩慢、均勻、連續不間斷地?cái)備?,攤鋪過程中不得隨意變換速度或中途停頓,攤鋪虛厚按設計厚度乘以壓實系數1.15——1.20。

(3)瀝青拌和料的壓實采用雙輪前后驅動的壓路機進行初壓,初壓的溫度應在混合料攤鋪后較高溫度下進行,用膠輪壓路機進行復壓。緊接著進行終壓,終壓保證二遍上,壓路機應從外側向中心碾壓,相鄰碾壓帶應重疊1/3—1/2輪跡,最后碾壓中心部分,壓完全幅為一遍。壓路機每次應由兩端折回的位置階梯形的隨攤鋪機向前推進,使折回處不在同一橫斷面上。壓路機司機應掌握好碾壓時機,慢起車,緩?fù)\嚒?/p>

(4)每班施工開始,將已完攤鋪層端頭切成立茬(垂直橫縫),并在端頭涂刷熱瀝青并注意調置整平板高度,為碾壓留出充分予留量,再繼續攤鋪,防止斜茬、接縫過高,影響平整度。相鄰兩幅及上下層的橫向接縫均應錯位1m以上,施工縫必須保證緊密、平順,構造物處一次性連續攤鋪。

(5)三米直尺緊跟作業面,檢測平整度,出現問題及時采取措施。攤鋪機攤鋪出的面層,未經碾壓,施工人員不得在上面行走。要求攤鋪機司機精心操作,盡可能地減少人工修整的面積。

(6)間斷施工時,已完成路段采取可靠措施斷絕交通。

(7)面層施工期間,密切注意天氣變化,合理安排施工,做到三層面層連續施工,防止間隔過長,造成下層污染。

(8)路面面層檢測的三項關鍵指標:厚度、壓實度和平整度。在保證設計厚度的前提下,要處理好壓實度和平整度的關系,壓實度指要絕對保證,絕不允許追求高平整度指標,而降低壓實度標準。攤鋪機自動找平,下面層采用雙側鋼絲繩引導的高程控制方式,中、表面層采用前后光電平衡梁施工。

(9)本工程為消除黑眼圈和保證路面平整度現象。在面層施工前三天,我們用高標號水泥和紅磚調整檢查井,檢查井調整到低于設計標高5~10mm。面層攤鋪初壓完成后,用三個鐵楔子將檢查井調整至路面高程,繼續進行復壓和終壓。路面施工完成后,鐵鍥子縫隙用高標號水泥塞滿。既消除了黑眼圈也保證了路面平整度。

(10)慢車道面層施工,對于使用大型壓路機有困難的部位,應采用小型壓路機或震動夯板壓實,在不能采用壓實機具的地方,可采用人工夯實。

(11)試驗段:

1、確定拌和溫度、拌和時間、驗證礦料級配和瀝青用量;

2、確定攤鋪溫度、攤鋪速度;

3、確定壓實溫度、壓路機類型、壓實工藝及壓實遍數;

4、檢測試驗段施工質量,不符合要求時找出原因,采取糾正措施,重新鋪筑試驗段,直到滿足要求為止。

(12)施工溫度:

1、施工時天氣溫度不得低于10℃,

2、到達現場的瀝青混合料溫度不得低于165℃,否則不能攤鋪,碾壓不能達到壓實度,施工質量無法保證。

6、邊石

(1)對進場的邊石認真檢查,不合格的邊石不得使用。

(2)邊石基礎和道路基礎同時碾壓,達到密實度的要求。

(3)必須按施工方法的要求設騎馬樁,掛雙線砌筑邊石。保證邊石的平整、順直。

(4)邊石砌筑后及時澆筑靠背砼,并及時養生做好防護工作。靠背砼沒有達到設計要求之前不得鋪裝路面。

7、彩磚

基層施工方法同主路相同

砌筑材料進場后應首先檢查材料外觀質量,并取樣送化驗室用儀器檢驗,不合格材料應拒絕使用,進場彩磚應符合下列要求:

(1)路床基礎采用機械人工配合開挖,開出土方全部運出。路床平整完成后用大噸位壓路機壓實,壓實度達到95%以上。

(2)彩磚的結合層應飽滿密實,粘結牢固,不得有疏松、裂縫和起鼓現象,灰縫的表面應平整。

(3)鋪設路面磚前,根據鋪筑平面圖,首先在路緣石邊設定路面的起始鋪筑點即路面磚基準點。

(4)應首先確定墊層的虛鋪厚度,然后通過路面磚基準點設置兩條相互垂直路面磚基準線。

(5)攤鋪好的砂漿墊層上,不應有任何擾動,以防止虛鋪墊砂層密度不均勻而影響路面施工質量。

(6)再鋪筑路面磚時,不得再已鋪筑好的砂墊層上或站在剛鋪筑的路面上作業,如果墊層上作業,會影響路面的質量。
